Для чего же "приберегли" эту маленькую прокладку для сборных зданий?
May 15, 2026Мировой рынок сборного железобетона переживает стремительный рост. Данные показывают, что объем рынка достиг 141,92 миллиарда долларов в 2024 году и, по прогнозам, вырастет до...242,59 миллиарда к 2032 году. Сборные стеновые панели, сборные лестницы, а также сборные балки и колонны все чаще используются в коммерческих зданиях, промышленных предприятиях, жилых комплексах и общественной инфраструктуре.
Однако в рамках, казалось бы, эффективного процесса «заводское изготовление + сборка на месте» незаметно для многих деталей задерживает график строительства и увеличивает затраты: выравнивание и позиционирование сборных элементов на строительной площадке.
Представьте себе сборную стеновую панель весом в несколько тонн, которую поднимают и устанавливают на место, требуя точности до миллиметра на бетонном фундаменте. Как строительная бригада может быстро выполнить выравнивание? Какие материалы следует использовать для поддержки и регулировки? Различные варианты могут привести к десятикратному или более значительному снижению эффективности.

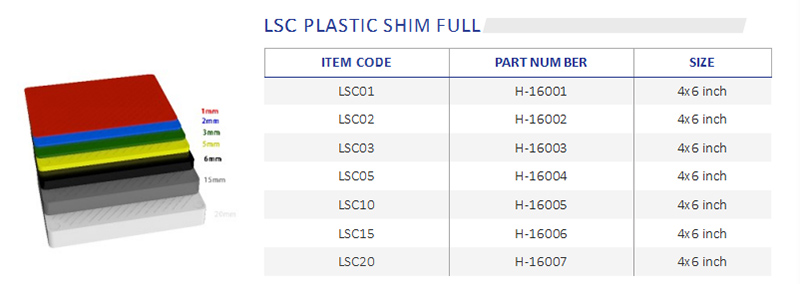

Этот важнейший элемент — пластиковая прокладка.

Проблемы повышения эффективности в сборном строительстве: половина времени тратится на "выравнивание".
Главное преимущество сборных конструкций заключается в «заводском производстве и быстрой сборке на месте», однако узким местом в процессе монтажа на объекте часто оказывается неожиданность.
Сравнительное исследование, проведенное Университетом Нового Южного Уэльса, показало, что монтаж сборных легких стальных стеновых панелей на месте сократил цикл монтажа с 13 рабочих дней до 4 рабочих дней, что позволило сэкономить примерно 69% времени и добиться экономии затрат в размере около 39%. Другие исследования показали, что сборные модульные здания могут сократить время строительства до 50% и количество отходов материалов до 83%.
Однако за этими цифрами скрывается неявное условие: выравнивание, позиционирование и фиксация во время монтажа на месте должны пройти достаточно гладко. Если этап «выравнивания» застопорится, весь график строительства будет задержан.
В традиционной практике рабочим сначала необходимо приблизительно выровнять поверхность фундамента с помощью песка или древесной щепы, прежде чем поднимать сборные стеновые панели. Для одной панели часто требуется несколько пробных подъемов — опускание, подъем, добавление песка и снова опускание — повторяя этот процесс два или три раза, что может занять более получаса. Еще большая проблема заключается в том, что древесная щепа расширяется и деформируется при воздействии влаги, а слой раствора, укладывающий панель, сжимается и меняет толщину по мере высыхания. В результате, правильно выровненные стеновые панели могут снова сместиться через несколько дней, что потребует переделки.
Именно в этом и заключается основная ценность пластиковых прокладок.
Как пластиковые прокладки повышают эффективность: набор данных даст вам ответ.
| Размеры для сравнения | Пластиковая прокладка | Традиционная выравнивающая смесь из древесной щепы и раствора. | Повышение эффективности / Экономия затрат |
| Время установки одной стеновой панели | Установка прокладок занимает приблизительно 5 секунд, ждать застывания не нужно. | Замешивание и нанесение раствора занимает 5-10 минут; нарезка и замер древесной щепы на месте занимает 2-3 минуты. | Экономит 90–98% времени установки. |
| Количество пробных подъемов (в среднем) | 1 попытка до успешного подъема (уровень успешности >95%) | Для пробного подъема, поднятия платформы и внесения корректировок требуется 2-3 попытки. | Сокращает использование крана на 50–66%. |
| Время, затраченное краном на обработку одной панели | 3-5 минут (включая опускание панели и точную настройку) | 15-20 минут (повторное пробное поднятие и регулировка основания пола) | Экономия 10-15 минут на каждую панель |
| Требования к численности персонала на месте | 1 человек для самостоятельной работы | Для работы с раствором требуется 2-3 человека (смешивание, нанесение и координация подъема); для работы с древесной щепой требуется 1-2 человека (включая резку). | Сокращение численности персонала на 30–50%. |
| Процент доработок / Процент успешных сдач | Процент успешных результатов с первого раза > 95%, процент доработок < 5% | Древесная щепа вызывает более позднюю осадку из-за деформации/гниения, вероятность повторной обработки составляет 15-30%; усадка раствора при высыхании может привести к отклонениям. | Уровень доработки снижен до более чем 80%. |
| Стоимость материалов (за единицу) | Примерно 0,5-2 юаня за штуку (в зависимости от толщины и характеристик). | Древесная щепа практически бесплатна (отходы), но общая стоимость брака высока; стоимость раствора составляет приблизительно 5-10 юаней за доску. (включая смешивание трудовых ресурсов) | Стоимость материалов примерно одинакова или немного выше, но общая стоимость крайне низка. |
| Комплексная стоимость строительства (включая оплату труда, кран и доработки) | Ориентировочная стоимость: 15-20 юаней за панель. | Ориентировочная стоимость: 50-80 юаней за панель. (включая переделку, многократные подъемные операции и оплату труда) | Экономия на одной панели: 60-70% |
| Общая экономия по проекту с использованием 200 стеновых панелей. | — | — | Экономия 10 000–15 000 юаней (смена крана + оплата труда); сокращение сроков строительства. 2-4 дня |
Данные рассчитаны на основе каждой стандартной сборной стеновой панели (приблизительно 2,5 м × 3 м) и применимы к проектам среднего размера (200-300 стеновых панелей).
> Примечания:
> - Ориентировочная стоимость смены крана составляет 500-800 юаней в час;
> - Ориентировочная стоимость рабочей силы составляет 40-60 юаней за человеко-час;
> - Затраты на доработку включают в себя дополнительный подъем, ручную регулировку и потери материалов.
